Із початком міжопалювального періоду 2025 року на ДКП «Луцьктепло» тривають роботи із підготовки до роботи в наступний осінньо-зимовий період 2025/2026 років. Роботи ведуться на теплових мережах, в котельнях та в центральних теплових пунктах.
Про це інформує КП “Луцьктепло”.
Після припинення подачі опалення споживачам 27 березня на підприємстві-операторі зовнішніх інженерних мереж було розпочато виконання робіт із технічного обслуговування теплового господарства, щоб гарантувати його готовність до роботи в наступному опалювальному сезоні. Зокрема, впродовж травня ремонтні бригади служби з ремонту устаткування теплових мережі працювали над ліквідацією аварійних ситуацій, що сталися на трубопроводах:

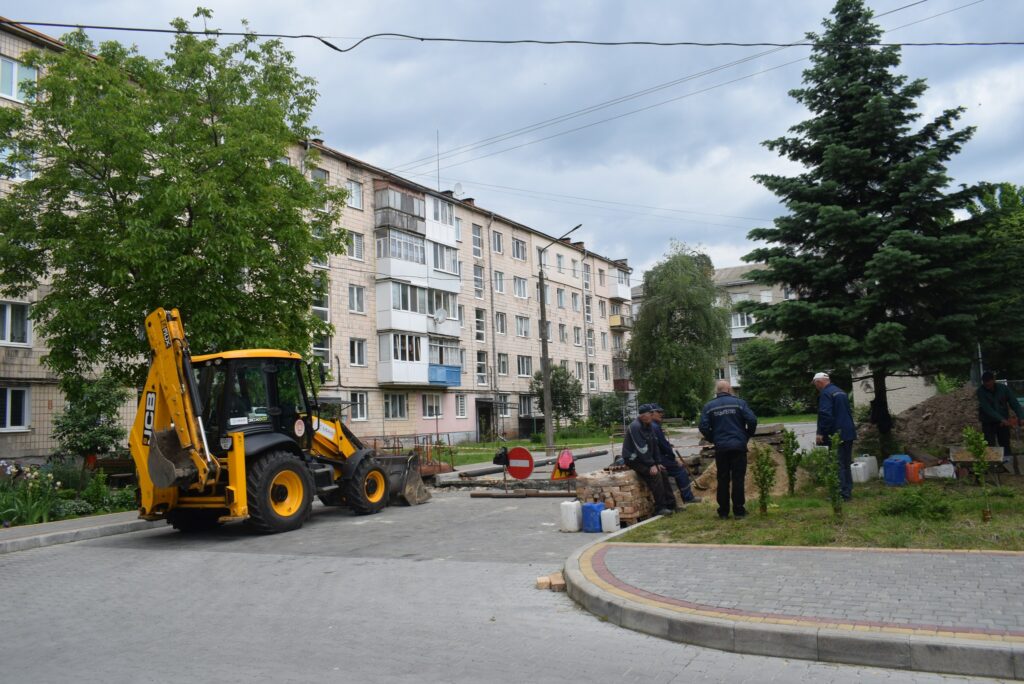

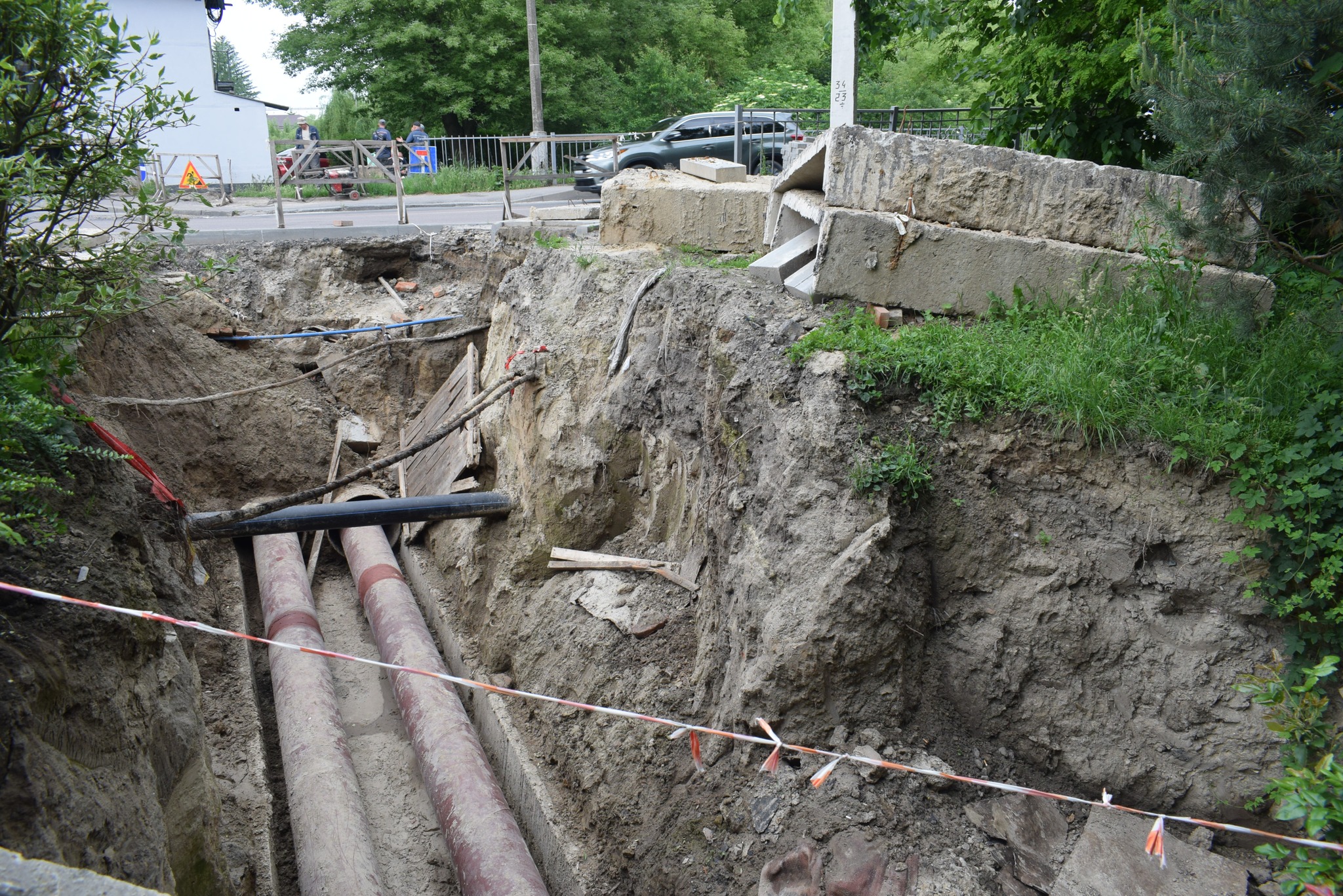

На вул. Задворецькій тривали роботи із ліквідації двох витоків на магістральних трубопроводах: один на виході з котельні, інший – вздовж річки Сапалаївка, обидва – під проїжджою частиною. Нині зварювальні роботи завершено на двох об’єктах, триває заповнення теплової мережі теплоносієм.

На просп. Волі, 29 виконано заміну аварійної ділянки мережі гарячого водопостачання протяжністю 10 м.
Ліквідовано витік на трубопроводах гарячого водопостачання на виході з житлового будинку на просп. Соборності, 16 до будинку на просп. Соборності, 14-А.

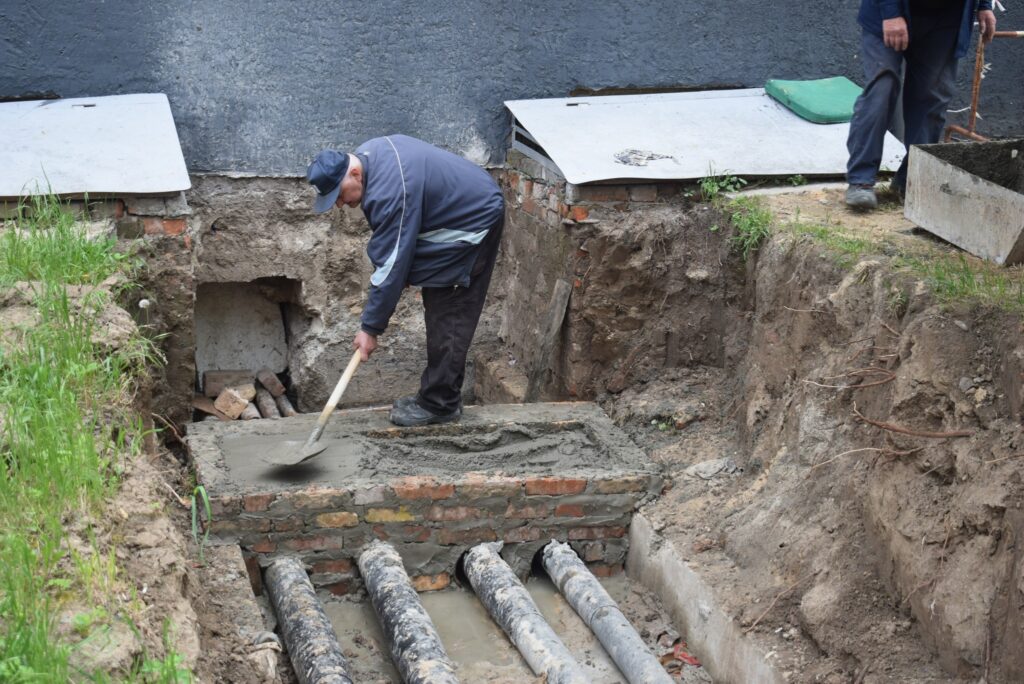

Роботи із заміни аварійної ділянки теплової мережі із заміною ветхих трубопроводів на нові попередньо-ізольовані діаметром 76/140 мм впродовж місяця виконано в дворі на просп. Президента Грушевського, 6. Йдеться про дворову мережу централізованого опалення протяжністю 22 м від теплової камери до будинку на просп. Президента Грушевського, 6.
Подібні роботи виконуються ще на двох об’єктах: на вул. Наливайка та на вул. Володимирській.
Так на вул. Наливайка ремонту підлягає теплова мережа між будинками на вул. Наливайка, 8 і 8-А. Передбачено заміну 35 м мереж централізованого опалення та гарячого водопостачання. Станом на кінець місяця завершено роботи із заміни трубопроводів гарячого водопостачання, і подачу гарячої води відновлено для споживачів даних будинків. Роботи з монтажу трубопроводів централізованого опалення тривають.
Пізніше розпочалися роботи із заміни аварійних трубопроводів на вул. Володимирській від теплової камери поблизу житлового будинку на вул. Володимирській, 96 до житлових будинків №96, 95-А та 95-Б. Як повідомлялося, заміні на нові попередньо-ізольовані труби тут підлягають 91 м трубопроводів опалення та 182 м труб гарячого водопостачання. Нині на одній із ділянок завершено зварювальні роботи та проведено випробування. Розпочато роботи з монтажу PE-RT трубопроводів гарячого водопостачання.

Згідно графіка припинення подачі гарячої води впродовж травня для виконання профілактичних ремонтних робіт зупинялися котельні на вул. 8-го Березня, пров. Старицького, вул. Новочерчицька, а також дахові котельні на вул. Героїв-Добровольців, 4-В, вул. Дубнівська, 15, вул. Захисників України, 20а і вул. Ковельська, 47а.
Із початком червня на профілактику на два тижні зупинились котельні на вул. Свободи, вул. Княгині Ольги, а на три тижні – котельня на вул. Магістральній та 8 ЦТП від неї.
Підготовка до наступного опалювального сезону триває.
